Montagem e desmontagem de andaime tubular de volume
0XA131 Montagem e desmontagem de andaime tubular de volume

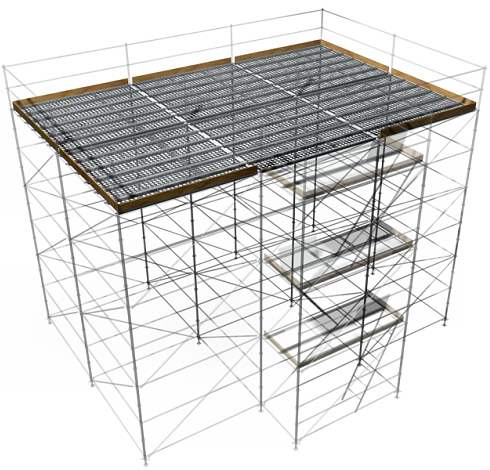

Montagem e desmontagem de andaime de volume, formado por 200 m³ de estrutura tubular de aço galvanizado a quente e plataforma de trabalho de 100 m², situada até 10 m de altura máxima.

Volume da estrutura (m³)
Altura máxima de trabalho (m)
Superfície (m²)

Unitário

Ud

Descrição

Rend.

Preço unitário

Importância

mq13ats021a

Ud

Repercussão, por m³, de montagem de andaime de volume, de 10 m de altura máxima de trabalho, constituído por estrutura tubular de aço galvanizado a quente, de 48,3 mm de diâmetro e 3,2 mm de espessura, fabricado cumprindo as exigências de qualidade expostas na norma NP EN ISO 9001, segundo EN 12810 e EN 12811; inclusive p/p de escada interior com alçapão e guarda-corpos com duas barras e rodapé.

200,000

2,91

582,00

mq13ats022a

Ud

Repercussão, por m³, de desmontagem de andaime de volume, de 10 m de altura máxima de trabalho, constituído por estrutura tubular de aço galvanizado a quente, de 48,3 mm de diâmetro e 3,2 mm de espessura, fabricado cumprindo as exigências de qualidade expostas na norma NP EN ISO 9001, segundo EN 12810 e EN 12811; inclusive p/p de escada interior com alçapão e guarda-corpos com duas barras e rodapé.

200,000

1,89

378,00

mq13ats031a

Ud

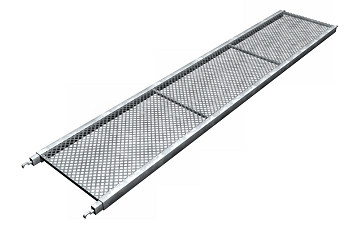

Repercussão, por m², de montagem de plataforma de trabalho de chapa perfurada de aço.

100,000

3,84

384,00

mq13ats032a

Ud

Repercussão, por m², de desmontagem de plataforma de trabalho de chapa perfurada de aço.

100,000

2,49

249,00



%

Custos directos complementares

2,000

1.593,00

31,86



Total:

1.624,86



UNIDADE DE OBRA 0XA131: MONTAGEM E DESMONTAGEM DE ANDAIME TUBULAR DE VOLUME.


CARACTERÍSTICAS TÉCNICAS

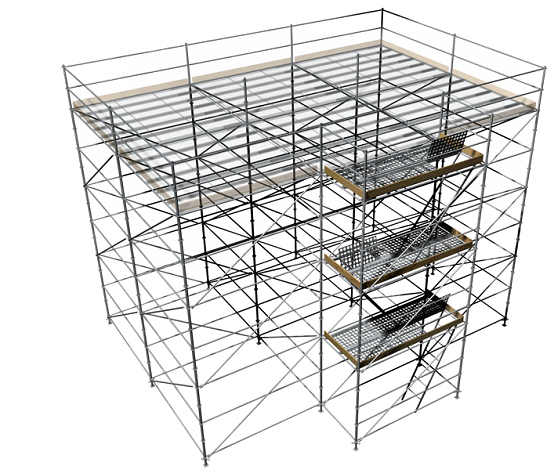

Montagem e desmontagem de andaime de volume, formado por 200 m³ de estrutura tubular de aço galvanizado a quente e plataforma de trabalho de 100 m², situada até 10 m de altura máxima, segundo desenhos de montagem. Incluindo acessórios, sistemas de protecção, ancoragens e reposições.



REGULAMENTAÇÃO APLICÁVEL

Montagem: EN 12810-1. Façade scaffolds made of prefabricated components. Part 1: Products specifications.


CRITÉRIO DE MEDIÇÃO DE PROJECTO

Número de unidades previstas, segundo Plano de Segurança e Saúde.



CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA


AMBIENTAIS.

Não serão iniciados os trabalhos de montagem ou desmontagem com chuva, vento ou neve.



FASES DE EXECUÇÃO.

Marcação da disposição dos apoios. Limpeza e preparação da superfície de apoio e protecção dos espaços afectados. Montagem e colocação dos componentes. Colocação da plataforma de trabalho. Colocação dos elementos de protecção, acesso e sinalização. Teste de carga. Desmontagem e remoção do andaime.
